解体後の整地とは?作業内容・費用の目安・更地との違いを解説

解体後の整地とは?作業内容・費用の目安・更地との違いを解説

解体後の整地とは、建物や基礎を撤去した土地からがれきを取り除き、次の用途に合わせて地面をならす作業です。

ただし、見積書に「整地」とあっても、粗くならすだけなのか、転圧や砕石敷きまで行うのかは業者によって異なります。次の3点を先に確認しましょう。

  • 基礎・土間・外構をどこまで撤去するか
  • 粗整地、転圧、砕石敷きのどこまで含むか
  • 残土や地中埋設物を追加費用とする条件

整地費用に全国一律の相場はありません。面積だけでなく、搬出条件、残土量、撤去範囲、仕上げ方法などをそろえて見積もりを比較することが重要です。

解体後に行う整地とは

整地は、解体後の土地を利用しやすい状態に整える施工です。一般的には、次の作業が含まれます。

  1. 建物や基礎を撤去する
  2. コンクリート片や木くずなどを除去する
  3. 必要に応じて土を埋め戻す
  4. 地面の高さや勾配を調整する
  5. 重機などでならし、必要に応じて転圧する

整地の目的は、見た目を平らにすることだけではありません。つまずきや車両の沈み込みを抑え、売却、建築、駐車場利用など、次の土地利用へつなげる役割があります。

解体から完了までの工程は、解体工事の流れをご覧ください。

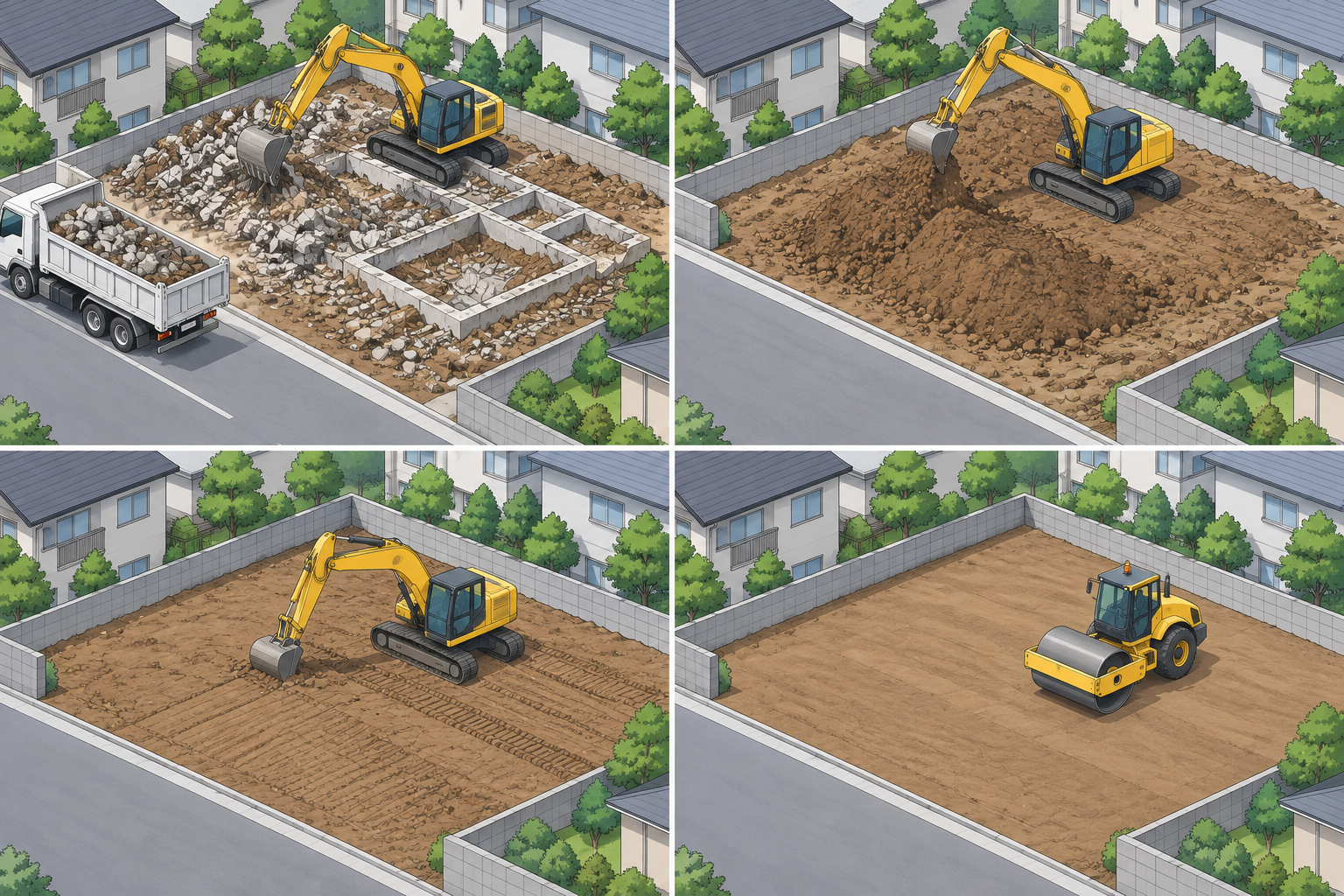

解体後の整地で行う撤去、埋め戻し、ならし、転圧の工程図
整地では、撤去後に必要な埋め戻しや高さ調整を行い、重機などで地面をならします。転圧の有無は見積書で確認しましょう。
目次[閉じる]

整地・更地・造成工事の違い

用語 意味・工事内容
整地 がれきの除去や地面のならしなど、土地を利用しやすくする施工
更地 一般に、建物がない土地の状態
造成工事 盛土・切土、擁壁、排水施設などにより土地の形状や機能を変える工事

「建物がなくなったから整地済み」とは限りません。更地でも基礎やがれきが残っていたり、地表に大きな凹凸があったりする場合があります。

また、高低差の大きな調整や擁壁の新設は、通常の解体後整地ではなく造成工事として扱われることがあります。工事内容や地域によって規制・許可の確認が必要になるため、自治体や設計者、施工会社へ相談してください。

更地、整地、造成工事に相当する土地状態の比較
更地は建物がない状態、整地は土地を利用しやすくする施工、造成工事は盛土・切土や擁壁・排水などを含む工事です。

解体後整地の主な作業内容

がれきや廃材の除去

解体で発生した木くず、コンクリート片、金属などを分別して搬出します。地表に細かな破片を残さないことが、安全性や次の工事に影響します。

廃材処理の確認方法は、解体工事の廃材処分で解説しています。

基礎・土間・外構の撤去

建物の基礎だけでなく、土間コンクリート、塀、門柱、物置、庭石などを撤去する場合があります。

これらは建物本体の解体費や整地費に含まれないことがあるため、撤去対象を配置図や写真で指定しましょう。カーポートがある場合は、上物だけでなく独立基礎や土間を撤去するかで費用や仕上がりが変わります。カーポート撤去費用の相場も確認してください。

埋め戻しと地盤調整

基礎や浄化槽などを撤去して生じた穴を土で埋め戻し、敷地の高さを調整します。土が不足すれば搬入、余れば残土の搬出が必要になる場合があります。

地面のならし・転圧

重機などで地面の凹凸をならします。転圧は、土や砕石を締め固める作業です。

ただし、解体後の転圧は建物を支える地盤性能を保証するものではありません。新築予定の場合は、建築会社に敷地条件を確認し、必要に応じて地盤調査などを行います。

砕石や真砂土による仕上げ

用途に合わせて砕石や真砂土を敷き、表面を整える場合があります。防草シートや排水対策は、別工事・別料金になることもあります。

整地の種類と仕上がり

仕上げ 主な内容 向いている用途
粗整地 がれきを除去し、重機などでおおむね平らにする 売却、建て替え前の暫定状態
転圧仕上げ 土をならして締め固める 一時利用、次工程までの管理
砕石仕上げ 砕石を敷いて転圧する 駐車場、通路、雑草・ぬかるみ対策
真砂土仕上げ 真砂土などで表面を整える 庭、景観を意識した空き地管理
防草仕上げ 防草シートや砕石を施工する 長期保有する空き地

名称だけでは施工内容が分かりません。「粗整地」という同じ表記でも、転圧の有無や地表の仕上がりが異なる場合があります。

実務ポイント1
希望する仕上がりに近い施工写真を業者へ見せ、仕上げ材、厚さ、転圧、勾配まで見積書に記載してもらいましょう。

粗整地、転圧、砕石、真砂土、防草仕上げの表面状態の比較
仕上げ方法によって見た目や使い道が変わります。売却、建築、駐車場、空き地管理など目的に合わせて仕様を決めます。

解体費用とは別に整地費用がかかるケース

解体見積もりに整地が含まれるかは、契約ごとに異なります。別途費用が発生しやすいのは、次のような場合です。

  • 粗整地から砕石仕上げへ変更する
  • 大量の残土を場外へ搬出する
  • 整地用の土や砕石を搬入する
  • 基礎、土間、塀などが見積範囲外だった
  • 地中から旧基礎や廃材が見つかった
  • 重機が入れず、人力や小型機械で作業する
  • 高低差や排水勾配の調整が必要になる
  • 防草シートなどを追加する

「建物解体一式」「整地一式」だけでは、どこまで含むか判断できません。

整地費用の相場と変動要因

整地費用に公的な全国統一単価はありません。地域や現場条件によって差が大きいため、単価だけで比較するのは避けましょう。

金額を左右する主な要因は次のとおりです。

  • 敷地の面積、形状、高低差
  • 土質やぬかるみの有無
  • 重機・ダンプの進入条件
  • 前面道路の幅と搬出距離
  • 基礎、土間、外構の撤去範囲
  • がれき、残土、残置物の量
  • 土や砕石の搬入量
  • 仕上げ方法
  • 地中埋設物の有無
  • 地域の人件費、運搬費、処分費

比較する際は、総額だけでなく「撤去」「残土」「仕上げ」「運搬・処分」の数量と条件をそろえます。

公開されている参考価格の例

次の金額は、民間の情報サイトや解体業者が公表している1㎡あたりの参考価格です(2026年10月4日確認)。いずれも根拠となる工事件数などは公表されておらず、全国共通の確定額ではありません。

作業 SUUMO(不動産情報サイト・専門家監修の一般的な相場) 豊栄開発(解体業者・公開情報をもとにした目安)
重機でならす整地(粗整地) 粗仕上げ:460~690円 重機整地:1,000~1,500円(重機のレンタル・運搬費を含む)
砂利・砕石を敷く 砂利整地:1,150~1,700円 クラッシャーランを敷いて転圧:800~1,300円
真砂土で仕上げる 真砂土舗装:4,000~5,300円 真砂土の搬入と転圧:1,500~2,000円
防草仕上げ 1,150~7,000円 記載なし

同じ作業名でも、資料によって金額や含まれる内容(材料の量・厚さ、転圧の有無、運搬費)が異なります。残土の処分費は、確認した資料では1㎡あたりの目安が示されていません。地盤改良は整地とは別の工事で、確認した資料では盛土と合わせた目安しか示されていなかったため、この記事では金額を載せていません。札幌・北海道など特定の地域の価格を示す資料は確認できませんでした。見積書では、粗整地・砕石敷き・残土処分・地盤改良を分けて記載してもらいましょう。

実務ポイント2
各社に同じ撤去範囲と仕上げ仕様を伝えてください。面積単価が安くても、残土処分や転圧が別料金なら総額が逆転することがあります。

目的別に必要な整地の仕上げ

土地を売却する場合

がれきや不要物を撤去し、境界標を保護したうえで、買主が状態を把握しやすい仕上げにします。

過剰な整地が売却価格に反映されるとは限りません。解体前に不動産会社へ、古家付きと更地の両方で査定を依頼するのが実務的です。

詳しくは、古家付き土地を解体して売るか判断する方法をご覧ください。

新築する場合

建築会社の計画を優先します。解体業者がきれいに整地しても、そのまま建築できるとは限りません。

新設する建物の位置、地盤調査、基礎計画、地盤改良、給排水工事などとの重複を避けるため、解体前に建築会社と撤去・整地範囲を調整しましょう。

駐車場にする場合

見た目を平らにするだけでなく、次の点を検討します。

  • 車両荷重に応じた転圧
  • 砕石の種類や厚さ
  • 雨水の排水方向
  • 道路との段差
  • 車止め、区画、出入口
  • 周囲への砕石飛散や泥流出対策

舗装や排水設備が必要なら、通常の整地ではなく駐車場工事として見積もるほうが明確です。

家庭菜園や空き地管理に使う場合

家庭菜園では、がれき除去だけでなく土質や排水性、必要に応じて客土の検討が必要です。

長期保有する空き地では防草シートや砕石も選択肢ですが、将来建築する場合は撤去費がかかります。土地利用の予定に合わせて仕様を決めましょう。

見積書で確認すべき整地の範囲・仕様

見積書では、次の項目を分けて確認してください。

確認項目 確認する内容
撤去範囲 建物、基礎、土間、塀、樹木、庭石、浄化槽など
地表清掃 コンクリート片や木片をどの程度除去するか
埋め戻し 使用する土、搬入量、施工範囲
残土 場内利用か場外搬出か、運搬・処分費を含むか
ならし 粗整地の施工方法と完成基準
転圧 実施の有無、対象範囲
仕上げ材 砕石、真砂土、防草シートなど
高さ・勾配 道路、隣地、排水を考慮するか
地中埋設物 発見時の連絡、調査、追加見積もりの手順
完了確認 立会い、写真、手直しの条件

見積書全体の読み方は、解体工事の流れも参考にしてください。

実務ポイント3
「現状GL程度」「道路面から何cm」など、完成時の高さを可能な範囲で明記します。隣地境界や残す工作物は、写真や図面に色を付けて契約書へ添付すると認識違いを減らせます。

地中埋設物と追加費用の確認方法

解体中には、地中から次のような物が見つかることがあります。

  • 旧建物の基礎や杭
  • コンクリートがら、瓦、廃材
  • 井戸、浄化槽、便槽
  • 埋設配管やタンク
  • 大きな庭石

図面確認や現地調査、試掘でリスクは下げられますが、地中のすべてを事前に把握できるとは限りません。

契約前に、発見時の対応を決めておきましょう。

  1. 作業を止めて施主へ報告する
  2. 発見状況を写真と寸法で記録する
  3. 撤去方法、数量、処分先を説明する
  4. 追加見積もりを提示する
  5. 施主の承認後に着手する

追加費用の扱いは、契約範囲、現地条件、事前説明の有無によって異なります。

実務ポイント4
「地中物は別途」だけで済ませず、単価の示し方、写真提出、承認方法、無断施工を行わないことを契約時に確認します。

整地を依頼する業者の選び方

価格だけでなく、次の点を比較します。

  • 工事内容に必要な許可・登録を確認できる
  • 現地調査を行い、重機や搬出条件を確認する
  • 整地範囲と仕上げ方法を具体的に説明する
  • 残土や廃材の処理方法を説明できる
  • 地中埋設物の報告・承認手順が明確
  • 境界標や残す工作物の保護方法を示す
  • 完了立会いや写真提出に対応する

解体工事では、建物の石綿事前調査も必要です。80㎡は事前調査そのものの要否基準ではなく、一定規模以上の工事における調査結果報告基準の一つです。調査者、調査結果、費用への影響も確認してください。

また、廃材処理については、元請業者の処理体制やマニフェスト管理の説明を求めます。詳細は解体工事のマニフェストをご覧ください。

工事完了後のチェックポイント

支払い前に可能な限り現地で立ち会い、次を確認します。

  • 契約対象の建物、基礎、外構が撤去されている
  • 木片、金属片、コンクリート片が地表に残っていない
  • 指定した高さ、勾配、仕上げ材になっている
  • 転圧や砕石敷きなどの約定作業が実施されている
  • 大きなくぼみや不自然な盛り上がりがない
  • 境界標や隣地の工作物に損傷がない
  • 雨水が隣地や道路へ不自然に流れない
  • 追加工事の写真、数量、金額が承認内容と一致する
  • 完了写真や廃棄物処理に関する説明を受けている

雨天後でなければ排水状況が分からないこともあります。手直しの連絡期限や窓口も確認しておきましょう。

よくある質問

解体すれば必ず整地までしてもらえますか?

必ず含まれるとは限りません。含まれていても粗整地のみの場合があります。基礎撤去、残土処分、転圧、砕石敷きなどを項目ごとに確認してください。

整地すれば新築できますか?

整地だけで建築可能とは判断できません。建築会社による敷地確認や、必要に応じた地盤調査、造成・地盤改良の検討が必要です。

地中埋設物の撤去費は誰が負担しますか?

一律には決まりません。契約範囲、売買条件、事前説明、発見状況などによって扱いが変わります。発見後の報告・見積もり・承認手順を契約前に定めてください。

まとめ

解体後の整地は、土地を次の用途へ引き渡すための重要な工程です。更地は建物がない「状態」、整地は土地をならす「施工」であり、同じ意味ではありません。

見積もりでは、特に次の3点を確認しましょう。

  1. 基礎・外構・地中物を含む撤去範囲
  2. 粗整地、転圧、砕石敷きなどの仕上げ仕様
  3. 残土や追加工事の費用・承認条件

売却、建築、駐車場などの目的を先に決め、同じ条件で複数社の見積もりを比較することが、不要な追加費用や仕上がりの食い違いを防ぐポイントです。
