重機が入らない家でも、手壊し解体、小型重機、重機の分解搬入、廃材の小運搬を組み合わせれば解体できるケースは多くあります。
ただし、重機中心の解体より人手と搬出工程が増えやすいため、費用・工期は建物の構造だけでなく、搬出距離や道路条件にも左右されます。
見積もりを取る前に、次の3点を確認しましょう。
- 建物から廃材積込み場所までの経路
- 使用できる重機・車両と配置場所
- 手壊し、小運搬、養生が見積もりに含まれる範囲

目次[閉じる]
重機が入らない主な理由
重機の搬入可否は、道路幅だけでは判断できません。主な制約は次のとおりです。
- 前面道路や路地が狭い
- 旗竿地で通路幅や曲がり角が足りない
- 門、塀、カーポート、樹木が経路を塞いでいる
- 電線、通信線、電柱、看板、軒が上空にある
- 通路に階段や急な勾配がある
- 隣家との間隔が狭く、重機が旋回できない
- 道路に重機やダンプを配置できない
- 路盤が重機や車両の重量に耐えられない
「通路幅が何mあれば搬入できる」と一律には決められません。重機の機種、曲がり角、勾配、上空の障害物などを含めた現地調査が必要です。
実務ポイント1
前面道路の幅だけでなく、最も狭い部分、曲がり角、門扉、上空の電線を撮影してください。建物から車両を置ける場所までの距離も測ると、見積もりの精度が上がります。

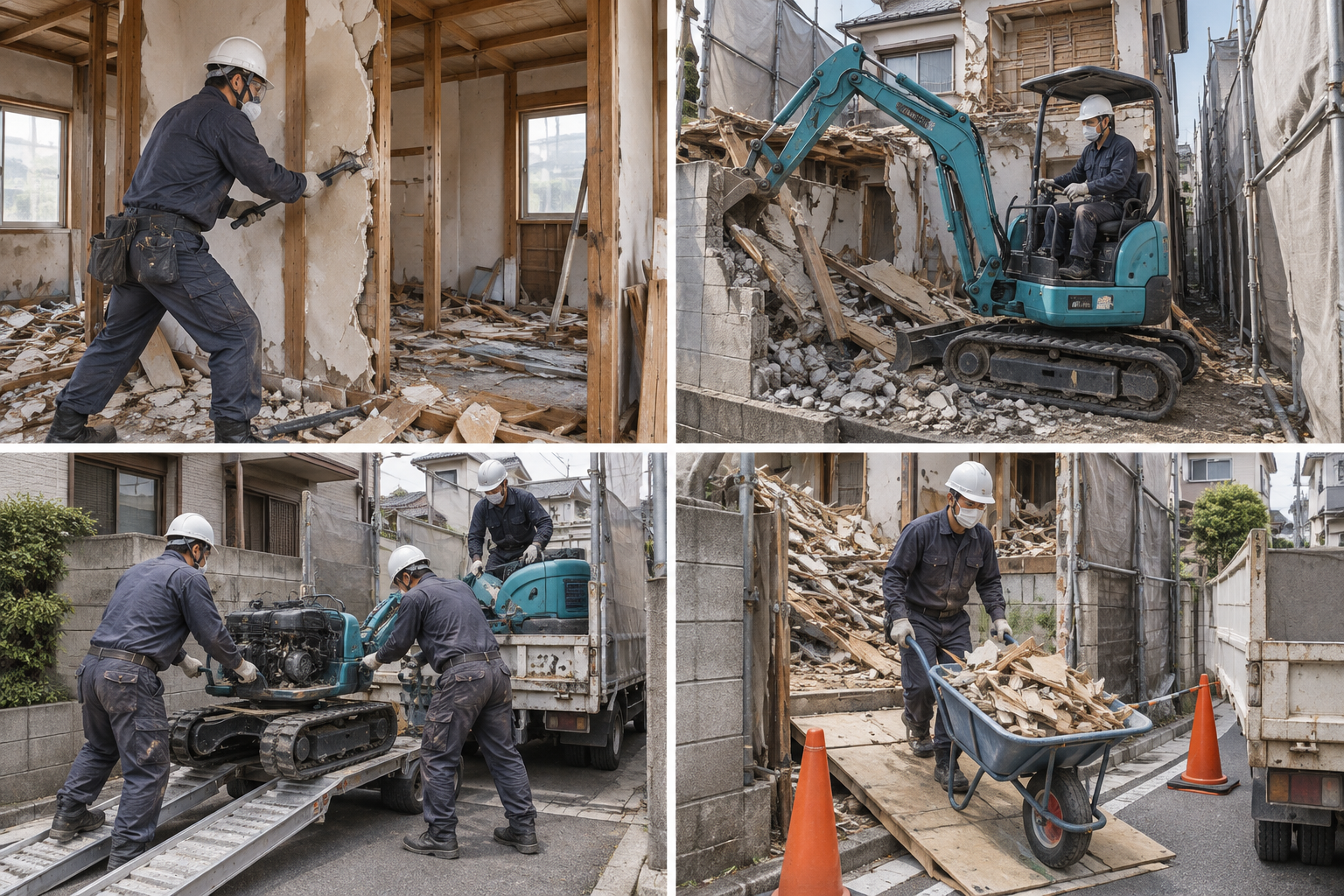

重機が入らない場合の4つの解体方法
手壊し解体
屋根材、内装材、壁、柱などを人力や電動工具で順番に取り外す方法です。隣家が近い現場や、搬入経路が極端に狭い現場で採用されます。
細かく分解しながら作業できる一方、作業員数と工期が増えやすい点に注意が必要です。基礎など、すべてを人力だけで撤去できるとは限りません。
小型重機・ミニ重機を使う
通路幅や地盤条件が合えば、小型重機を搬入して手作業を減らせます。敷地内に入れない場合でも、道路側から届く範囲だけ機械を使用することがあります。
小型であっても、旋回スペース、上空障害、地盤の強度を確認しなければなりません。
重機を分解して搬入する
現場条件によっては、重機やアタッチメントを分解して運び込み、敷地内で組み立てる方法を検討できます。
ただし、分解・組立・再搬出の手間と安全管理が必要です。必ず費用や工期を抑えられる方法ではありません。

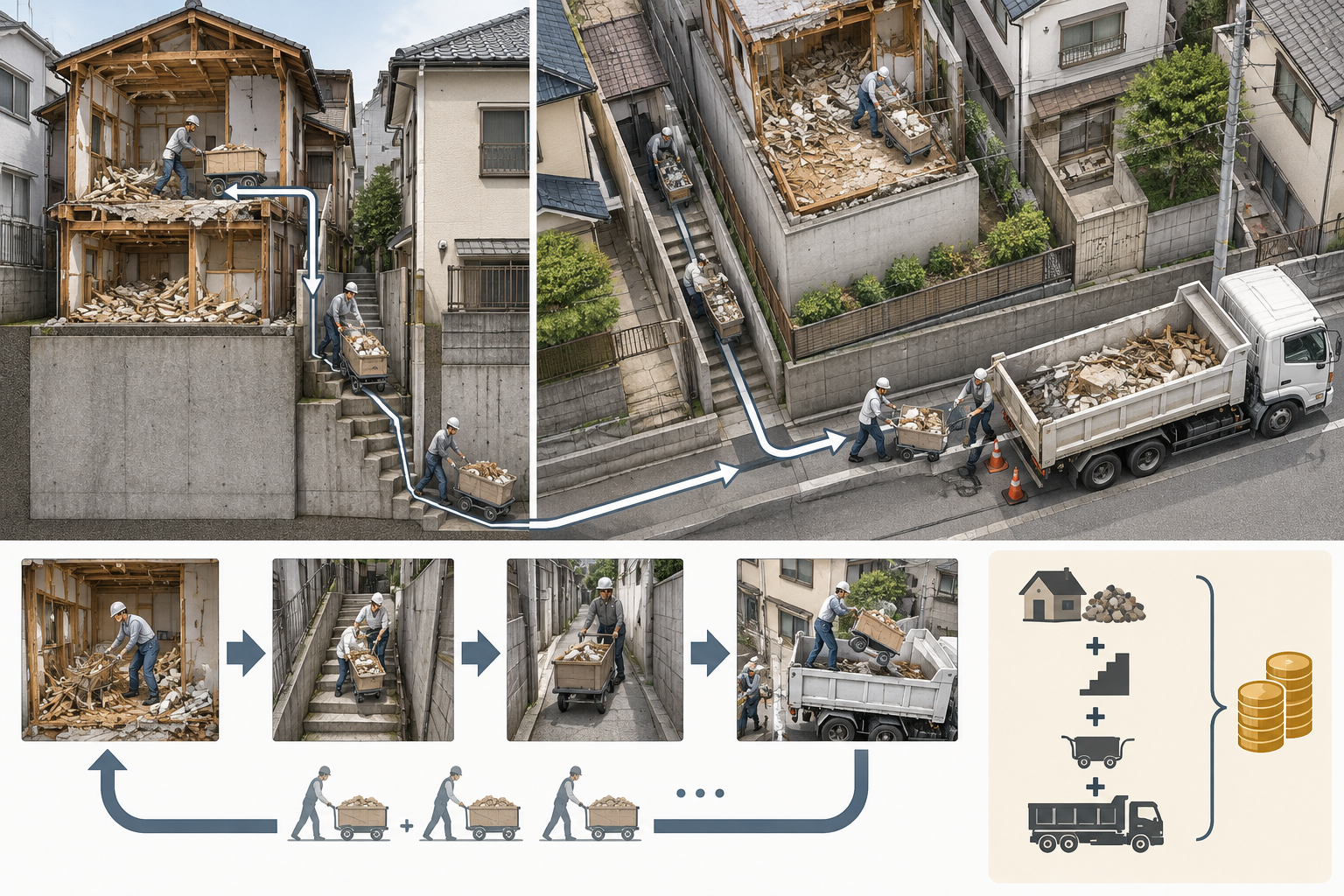

廃材を小運搬する
解体した廃材を一輪車や台車、人力で道路側まで運び、車両へ積み込む方法です。
建物と車両の距離が長いほど往復回数が増えます。段差、階段、急勾配があると、さらに作業効率が下がります。
| 方法 | 適している条件 | 主な注意点 |
|---|---|---|
| 手壊し | 極端に狭い敷地、隣家が近い | 人員と工期が増えやすい |
| 小型重機 | 最低限の通路・作業場所がある | 旋回、地盤、上空を確認 |
| 分解搬入 | 通常の状態では通れない | 組立費、安全管理が必要 |
| 小運搬 | 車両を建物付近に置けない | 搬出距離が費用に影響 |

手壊し解体の費用が上がりやすい理由
重機が入らない解体では、次の費用が増える傾向があります。
- 手壊し作業の人件費
- 廃材を車両まで運ぶ小運搬費
- 廃材の分別・積替え費
- 養生や散水などの仮設費
- 交通誘導員や車両待機にかかる費用
- 重機の分解・組立・回送費
- 工期延長に伴う現場管理費
ただし、「通常より必ず何倍になる」とは限りません。建物の規模・構造、搬出距離、車両配置、石綿の有無、基礎・外構の撤去範囲などで変動します。
基礎を撤去するか残すかでも費用と土地利用への影響が変わるため、建物解体で基礎は残せる?条件・費用・リスクも確認してください。
工期はどのくらい延びる?
重機中心の工事より工程が増えるため、手壊し解体は工期が長くなりやすい傾向があります。
特に影響するのは次の条件です。
- 人力で解体・分別する範囲
- 廃材の搬出距離と段差
- 木造、鉄骨造、RC造などの構造
- 車両の積込み可能時間
- 近隣への配慮による作業時間の制限
- 雨天や強風
- 石綿含有建材への対応
- 基礎や外構の撤去方法
工期を一律の日数で判断せず、見積書と一緒に工程表を提出してもらいましょう。
実務ポイント2
「解体期間」だけでなく、足場・養生、手壊し、廃材搬出、基礎撤去、整地の日数を分けて確認すると、遅延リスクを把握しやすくなります。

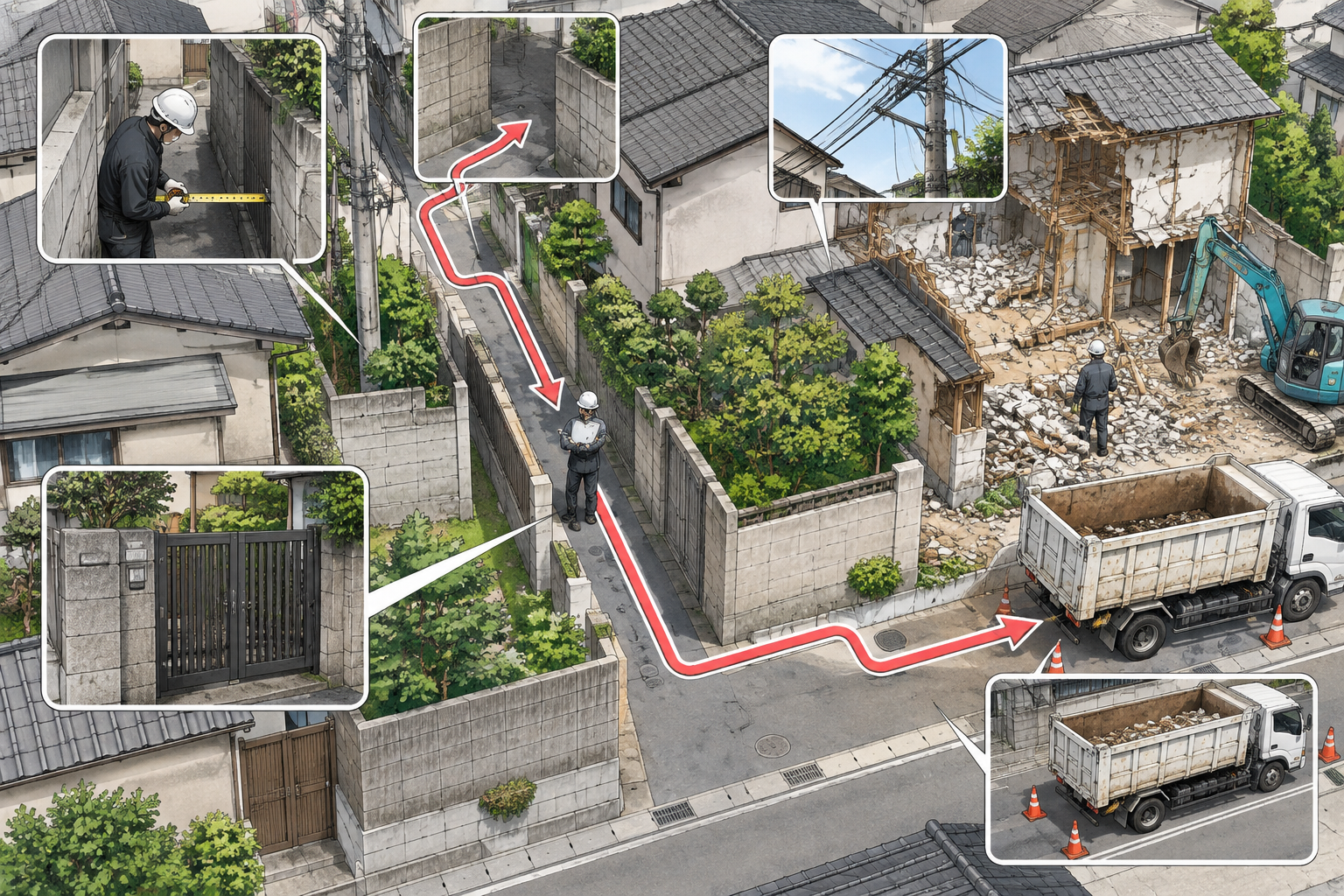

現地調査で確認するチェックリスト
業者の現地調査では、以下を確認してもらいます。
搬入・搬出経路
- 前面道路、路地、私道の幅
- 通路の最狭部
- 曲がり角と行き止まり
- 建物までの距離
- 高低差、階段、傾斜
- 地面や路盤の状態
障害物
- 門、塀、カーポート
- 樹木、庭石、物置
- 電柱、電線、通信線
- 軒、看板、越境物
- 排水ます、擁壁
作業・積込みスペース
- 重機の旋回場所
- 廃材の一時保管場所
- ダンプやトラックの停車場所
- 通行人や近隣車両の動線
- 隣家との距離
権利・撤去範囲
- 私道の所有・通行条件
- 隣地使用の必要性
- 基礎・外構の撤去範囲
- 残置物の量
- 地中埋設物の可能性
旗竿地では、竿部分の幅だけでなく、入口の曲がり方や敷地奥で車両が方向転換できるかも重要です。
道路使用・道路占用の注意点
道路上で車両を配置して作業し、交通に支障や危険が生じる場合は、道路使用許可が必要になることがあります。申請先は一般に工事場所を管轄する警察署です。
一方、足場などの物件を道路に設けて継続的に使用する場合は、道路管理者による道路占用許可が関係することがあります。
両者は目的と窓口が異なります。解体工事なら必ず必要というわけではないため、施工計画に基づいて警察署や道路管理者へ確認してください。
狭い現場ほど近隣対策が重要
狭い路地では、工事車両や廃材搬出が近隣生活へ影響しやすくなります。
- 工事期間と作業時間を事前に知らせる
- 車両の出入りや一時的な通行制限を説明する
- 防音・防じん養生と散水を行う
- 歩行者や自転車の誘導方法を決める
- 緊急車両や生活車両の動線を確保する
- 隣地を無断で通行・使用しない
見積書で確認すべき項目
「解体工事一式」だけでは、狭小地特有の費用を比較できません。
| 項目 | 確認する内容 |
|---|---|
| 手壊し費 | 対象範囲、作業員数 |
| 小運搬費 | 搬出距離、運搬方法 |
| 重機費 | 機種、回送、分解・組立 |
| 車両費 | 車種、台数、積替え |
| 養生費 | 範囲、仕様、期間 |
| 道路関係費 | 誘導員、申請費用の負担 |
| 運搬・処分費 | 廃材の種類と数量 |
| 基礎・外構費 | 塀、門、土間を含むか |
| 石綿関係費 | 事前調査、分析、除去範囲 |
| 整地費 | 粗整地、転圧などの仕上げ |
| 追加費用 | 発生条件と承認手順 |
地中埋設物など現地調査で確認できないものは、追加費用となる場合があります。契約範囲、発見時の連絡方法、変更見積もりの承認手順を書面で確認してください。
解体後の整地については、解体後の整地とは?作業内容・費用相場・更地との違いで確認できます。
実務ポイント3
相見積もりでは総額だけでなく、「どの経路で搬出し、どの重機・車両をどこに置くか」を各社に説明してもらいましょう。施工方法が違えば、同じ条件の見積もりとはいえません。
狭小地の解体業者を選ぶポイント
次の条件を満たす業者を選びましょう。
- 狭小地、旗竿地、手壊し解体の実績がある
- 搬入経路と車両配置を具体的に説明できる
- 手壊し、小運搬、養生、処分費を分けて提示する
- 道路や近隣への対策を説明できる
- 廃材の適正な運搬・処分体制を確認できる
- 必要な建設業許可または解体工事業登録を確認できる
- 追加工事を事前承認なしで進めない
2~3社程度に同じ撤去範囲を伝え、施工方法と追加条件を比較するのが実務的です。許可・登録の確認方法は、解体工事に建設業許可は必要?500万円基準・登録との違い・申請要件をご覧ください。
建設リサイクル法と石綿調査も確認する
一定規模以上の解体工事は、建設リサイクル法に基づく届出の対象になります。建築物の解体では床面積の合計80㎡以上が対象となる基準の一つで、原則として着手7日前までの届出が必要です。自治体の運用も含め、工事地の窓口で最新情報を確認してください。
また、解体工事では建物の規模や建築時期にかかわらず、原則として石綿含有建材の事前調査が必要です。80㎡は事前調査そのものの要否基準ではなく、解体工事における調査結果報告の基準です。
石綿の有無と除去方法によって、費用や工期が変わることがあります。
重機が入らないと解体できないケースはある?
重機が入らないだけで、直ちに解体不能になるわけではありません。ただし、次の場合は施工自体が難しい、または大幅な計画変更が必要になることがあります。
- 人が通れる搬出経路も確保できない
- 隣地を通らなければ搬出できず、協議が整わない
- 建物が隣家と接続・極端に近接している
- 崖地や擁壁上で安全な足場を設けられない
- 道路側に車両を配置できず、代替経路もない
- RC造などで人力による分割が著しく困難
- ライフラインや構造上の危険を解消できない
隣地の使用や共有物の切り離しが必要な場合は、着工直前ではなく計画段階で所有者、施工業者、必要に応じて専門家へ相談してください。
まとめ
重機が入らない家でも、手壊し、小型重機、分解搬入、小運搬を組み合わせて解体できる可能性があります。
重要なのは、「重機が入るか」だけでなく、廃材をどの経路で、どの車両まで運ぶかを確認することです。現地調査では最狭部、曲がり角、上空障害、搬出距離、車両配置を確認してもらいましょう。
費用や工期は全国一律ではありません。相見積もりでは総額だけでなく、施工方法、見積範囲、追加費用の条件をそろえて比較してください。
